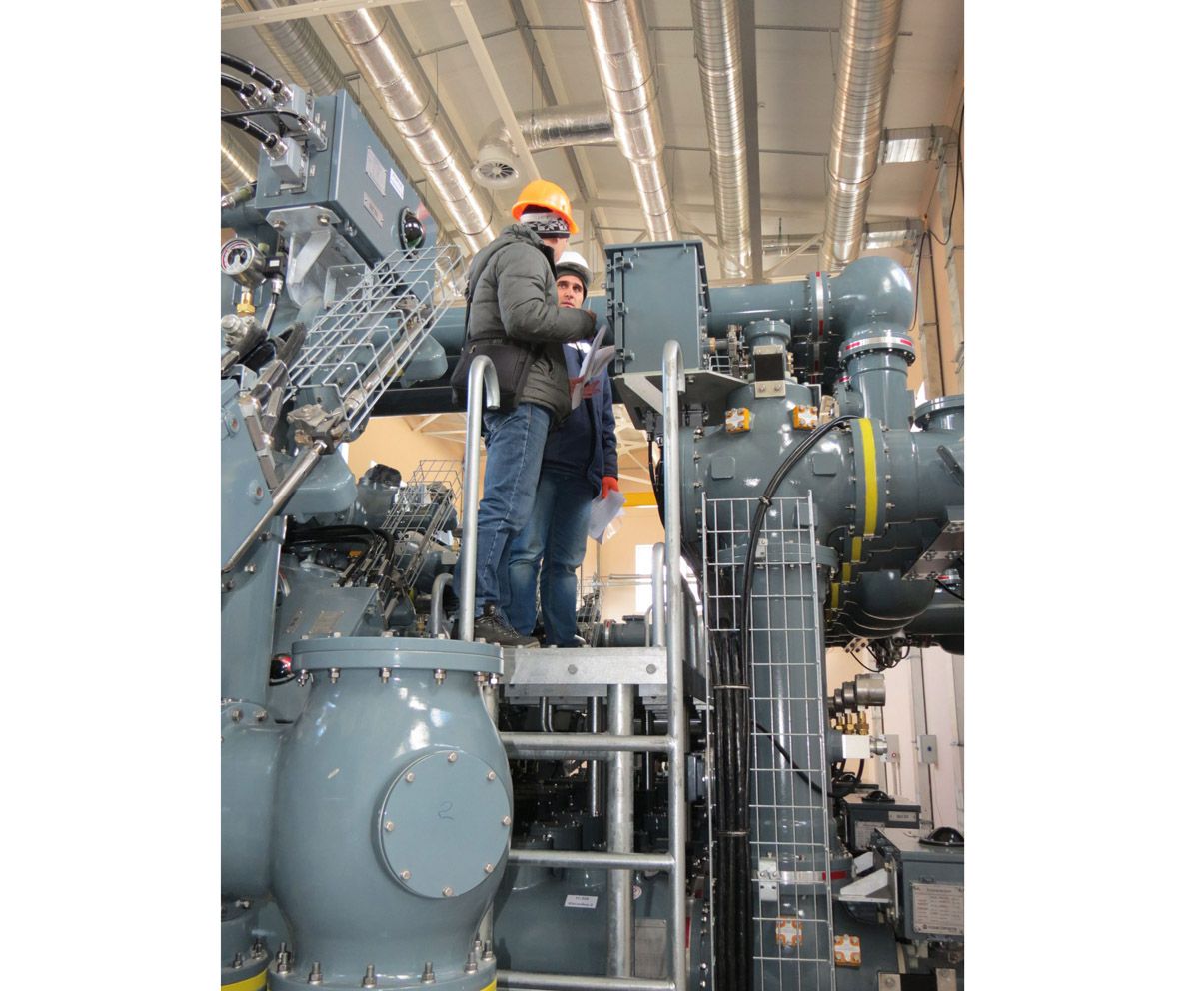

Зокрема, тривають випробування під робочою напругою обладнання кабельно-повітряних ліній 220 кВ Кремінська-Ювілейна № 1 та № 2, комплектного розподільчого пристрою з елегазовою ізоляцією 220 кВ та інших елементів.

 Потім проведуть налагоджувальні роботи релейного захисту, розроблять схеми та інструкції з використання обладнання тощо.

За інформацією НЕК «Укренерго», ПЛ 500 кВ Донська-Донбаська нині відключено для проведення необхідних заходів та її підключення до КРПЕ 500 кВ ПС «Кремінська». Паралельно організовано налагодження вторинних кіл захисту й автоматизованої системи управління технологічними процесами SCADA.

На другому етапі випробувань, запланованих на 15—17 квітня, перевірять готовність обладнання КРПЕ 500 кВ і автотрансформатора 500/220/35 кВ. Повне завершення будівництва ПС «Кремінська» та всіх пусконалагоджувальних робіт заплановано на кінець травня 2020 року.
